Home

POWSTAŃCÓW STYCZNIOWYCH - Z DALA OD ZGIEŁKU

Powstańców Styczniowych to pierwsza inwestycja realizowana przez NG Development w modelu wybuduj – sprzedaj. Oznacza to, że kupujący mają możliwość zakupu realnego, istniejącego już produktu, a nie wyłącznie projektu na etapie planowania. Inwestycja znajduje się obecnie na wysokim etapie zaawansowania, dzięki czemu przyszli mieszkańcy mogą zobaczyć budynki na żywo, poznać otoczenie oraz realnie ocenić przestrzeń, w której będą mieszkać.

Inwestycja Powstańców Styczniowych to kameralne miejsce do życia stworzone z myślą o osobach, które chcą mieszkać w spokojnej części miasta, nie rezygnując z wygodnego dostępu do centrum Rzeszowa. Lokalizacja łączy w sobie to, co najważniejsze: ciszę, przestrzeń oraz bliskość miejskiej infrastruktury.

Osiedle powstaje w otoczeniu niskiej zabudowy oraz terenów zielonych, dzięki czemu codzienne życie tutaj nabiera spokojniejszego, bardziej komfortowego rytmu. To idealna przestrzeń dla rodzin, osób pracujących w centrum miasta oraz wszystkich, którzy cenią kameralne sąsiedztwo i funkcjonalną przestrzeń do życia.

Projekt inwestycji został przygotowany z myślą o wygodzie mieszkańców. Każde mieszkanie zaprojektowano tak, aby zapewnić maksymalną funkcjonalność i komfort użytkowania. Przestronne balkony oraz duże przeszklenia zapewniają naturalne doświetlenie wnętrz, a przemyślane układy pomieszczeń pozwalają na wygodne aranżowanie codziennej przestrzeni.

Dzięki kameralnemu charakterowi inwestycji mieszkańcy mogą liczyć na większą prywatność oraz spokojną atmosferę, której często brakuje w dużych, wieloetapowych osiedlach.

4 domy

4 domy

12 domów

4 domy

4 domy

20 mieszkań

4 domy

4 domy

Duże działki

4 domy

4 domy

Ciche i spokojne

4 domy

4 domy

Bezpieczne, zamknięte osiedle

4 domy

4 domy

W pełni monitorowane

Nr lokalu Poziom Pow. użytkowa Cena Pokoje Balkon Ogród Rzut mieszkania

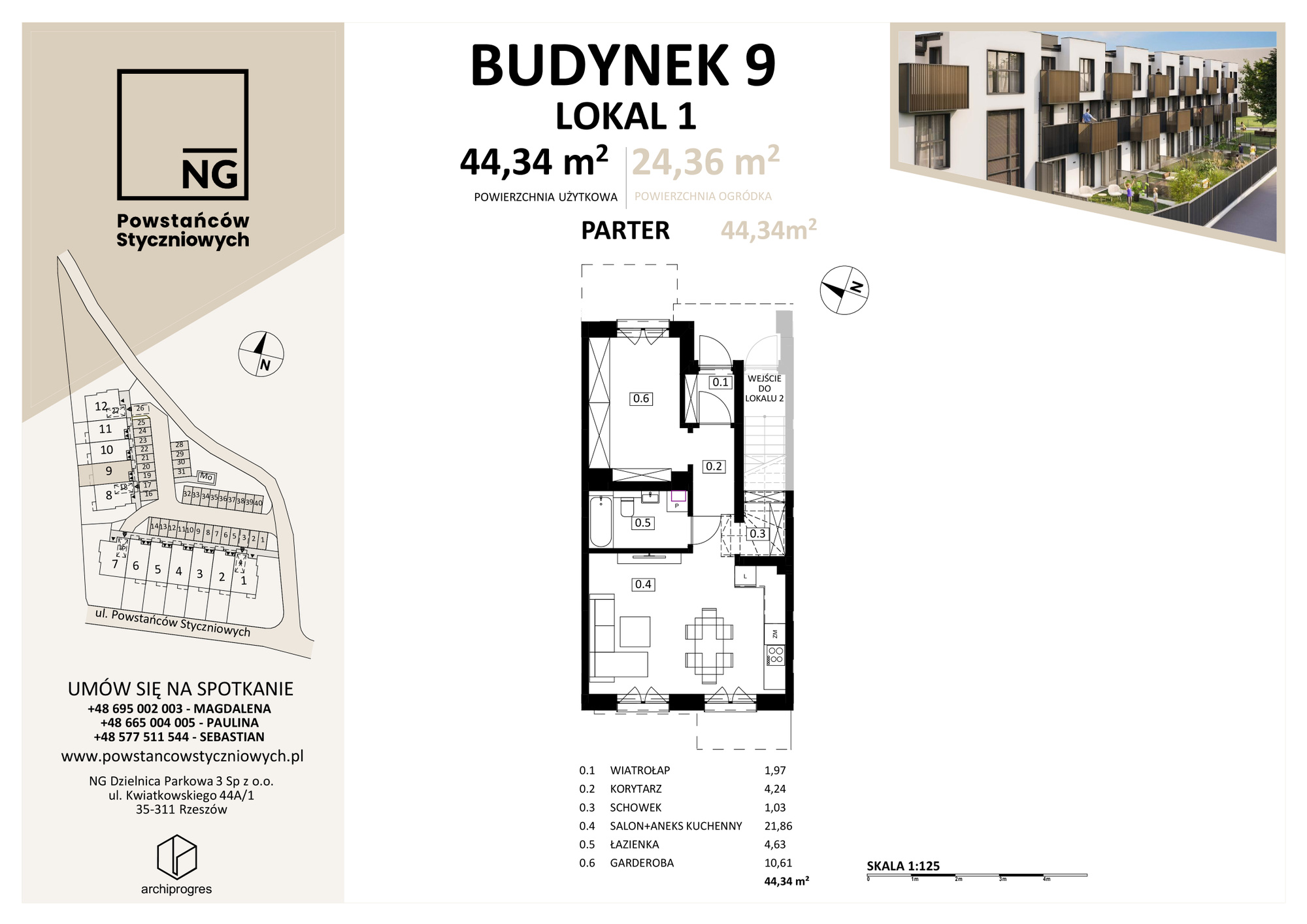

31I/1 0 44,30 m2 539 240 zł
12 200 zł/m2
2 - 24,36 m2 ZOBACZ
31J/1 0 44,30 m2 539 240 zł
12 200 zł/m2
2 - 23,98 m2 ZOBACZ
31K/1 0 44,30 m2 539 240 zł
12 200 zł/m2
2 - 23,99 m2 ZOBACZ
31I/2 1,2 85,40 m2 775 800 zł
9 000 zł/m2
6 16,3 m2 - ZOBACZ

31J/2 1,2 85,40 m2 775 800 zł
9 000 zł/m2
6 16,3 m2 - ZOBACZ
31K/2 1,2 85,40 m2 775 800 zł
9 000 zł/m2
6 16,3 m2 - ZOBACZ
31H 0,1,2 145,50 m2 1 162 400 zł
8 000 zł/m2
5 14,9 m2 89,2 m2 ZOBACZ
31L 0,1,2 166,60 m2 1 449 420 zł
8 700 zł/m2
6 8,2 m2 415,91 m2 ZOBACZ

Galeria

Ten komunikat o błędzie jest widoczny tylko dla administratorów WordPressa

Błąd: nie znaleziono kanału.

Przejdź na stronę ustawień kanału Instagramu, aby utworzyć kanał.

Polecane mieszkanie

Lokal 163,70 mkw i 415,91 mkw ogródka

  • Sześć pokoi
  • Trzy łazienki
  • Garderoba
  • Salon z aneksem kuchennym
  • Dwa balkony
  • Duży ogródek
  • Garaż

Udogodnienia na osiedlu

Powstańców Styczniowych to osiedle skierowane przede wszystkim do osób ceniących sobie harmonię życia prywatnego i śródmiejskiego.

Całkowicie ogrodzone, prywatne, z dużymi ogródkami stanowi idealną odskocznię od miejskiej codzienności.

Inwestycja położona jest w spokojnej okolicy wśród niższej zabudowy oraz jednocześnie w miejscu z dogodnym dojazdem do centrum miasta.

Harmonogram

Etap I – zrealizowany

Nabycie praw do nieruchomości, projekt architektoniczno-budowlany i techniczny, uzyskanie decyzji o pozwoleniu na budowę

Etap II – zrealizowany

Rozbiórka istniejących zabudowań, fundamenty, elementy konstrukcyjne stan zero

Etap III – zrealizowany

Konstrukcja 0; +1 kondygnacja do 50%

Etap IV – zrealizowany

Konstrukcja 0; +1 kondygnacja do 100%;konstrukcja +2 kondygnacja (bez ścianek działowych oraz konstrukcji balkonów na łącznikach termicznych)

Etap V – zrealizowany

Ścianki działowe, konstrukcja balkonów na łącznikach termicznych, więźba dachowa + pokrycie dachu do 70%

Etap VI – zrealizowany

Więźba dachowa + pokrycie dachu do 100%, częściowo okna do 70%; instalacje wewnętrzne (elektryczna – okablowanie do 50%, wod.-kan. 50%)

Etap VII – 31.01.2026

Pozostała część okien do 100%, drzwi zewnętrzne i bramy garażowe, częściowo elewacja do 25%; instalacje wewnętrzne (instalacje wewnętrzne (elektryczna – okablowanie do 100%, wod-kan do 80%; C.O 25%); częściowo tynki do 80%; wylewki do 50%

Etap VIII – 31.03.2026

Pozostała część tynków narastająco do 100%, wylewki do 100 %, wod-kan do 100%, instalacja wewnętrzna C.O. do 80%, pozostała część elewacji do 100%, orynnowanie, sucha zabudowa poddaszy do 25%.

Etap IX – 30.11.2026

Instalacja wewnętrzna C.O. do 100%, instalacja wewnętrzna gazowa + montaż pieca c.o., instalacje wewnętrzne elektryczne (osprzęt instalacyjny), sieci zewnętrzne, zagospodarowanie terenu balustrady, sucha zabudowa poddaszy do 100%. Uzyskanie pozwolenia na użytkowanie
